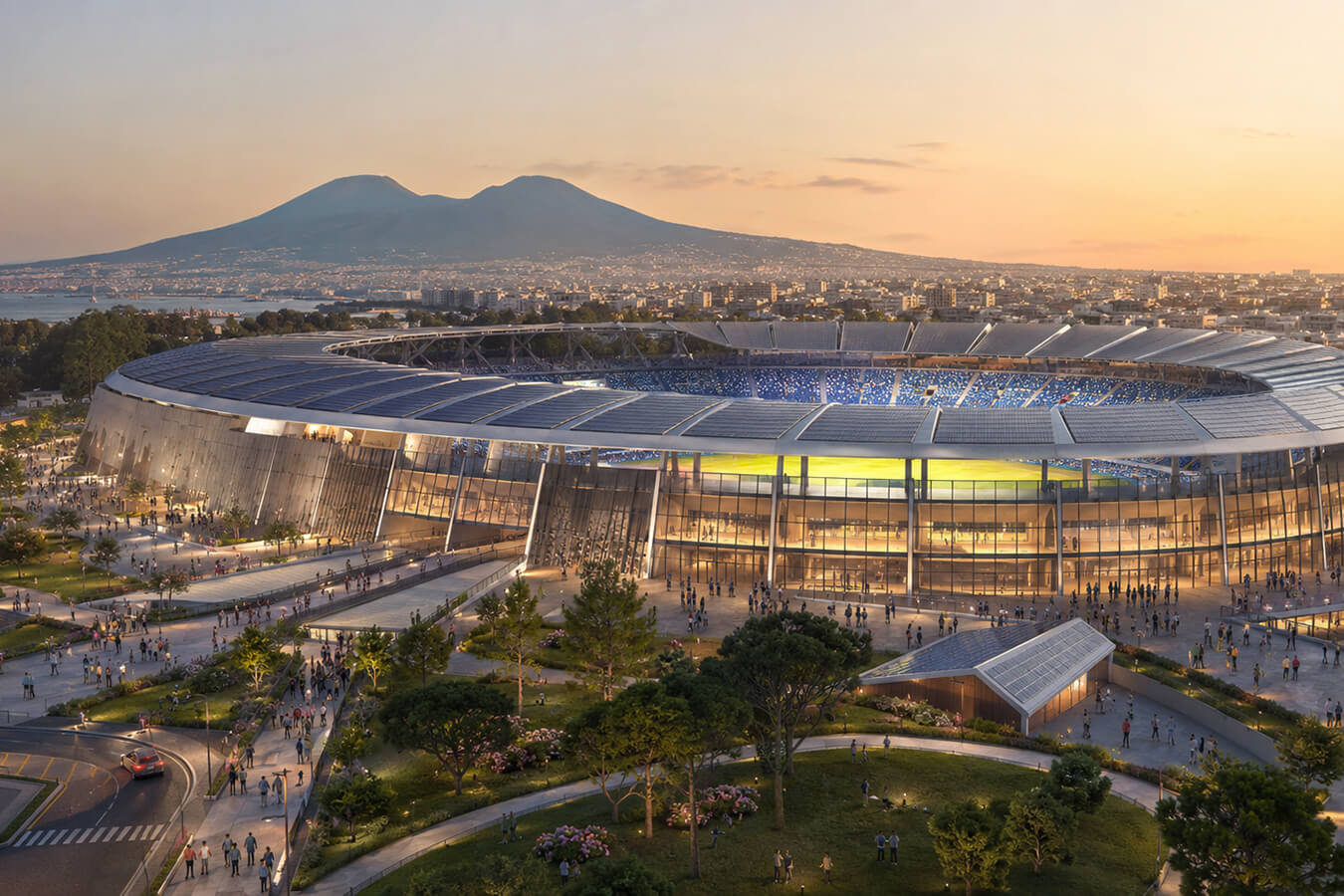

La riqualificazione dello Stadio Diego Armando Maradona è stata presentata con l’obiettivo di rendere Napoli competitiva nella selezione delle sedi italiane di UEFA Euro 2032. Il progetto, però, interesa il settore degli impianti sportivi anche oltre il calcio: propone uno stadio aperto tutto l’anno, capace di generare ricavi e servizi attraverso hospitality, eventi corporate, aree verdi, tecnologia e spazi accessibili.
In breve
- Il progetto di riqualificazione dello Stadio Diego Armando Maradona punta a candidare Napoli per UEFA Euro 2032 e a renderlo una piattaforma urbana (articolo 31/08/2026).
- Il Comune di Napoli indica una capienza prevista da 54.732 a 63.300 posti e posti UEFA conformi da 34.287 a 50.270, con 672 posti per spettatori con disabilità, riferiti al Progetto di Fattibilità Tecnica ed Economica.
- Il progetto include oltre 5.300 m² di pannelli fotovoltaici e recupero delle acque piovane, mentre l’articolo evidenzia che gli effetti economici richiedono dati su potenza e produzione attesa.
- L’autore raccomanda di valutare accessibilità, gestione per apertura annuale, hospitality e indicatori di performance (dashboard) per misurare il successo dopo Euro 2032.
Il Comune di Napoli indica una crescita della capienza dagli attuali 54.732 posti a 63.300. I posti pienamente conformi ai requisiti UEFA passerebbero da 34.287 a 50.270; sono previsti 672 posti per spettatori con disabilità.
È importante distinguere il progetto dall’opera realizzata. I numeri descrivono il Progetto di Fattibilità Tecnica ed Economica e gli indirizzi approvati: non equivalgono a lavori conclusta né garantiscono automaticamente la scelta di Napoli tra le sedi di Euro 2032.
Uno stadio da utilizzare sette giorni su sette
Il concetto più interessante è quello di “stadio vivo”. Secondo la descrizione pubblicata da Sport&Impianti, il progetto comprende spazi verdi, luoghi per il tempo libero, aree premium e ambienti destinati a eventi sportivi e corporate.
Per la gestione, questo significa spostare l’attenzione dal solo incasso della partita al rendimento annuale dell’infrastruttura. Uno stadio tradizionale concentra il valore in poche decine di giornate. Una piattaforma urbana deve infatti programmare visite, ristorazione, incontri aziendali, iniziative culturali, sponsor e attività aperte alla comunità.
Il principio è applicabile anche a palazzetti, piscine e centri sportivi di dimensioni inferiori. Ogni spazio non utilizzato rappresenta un costo; trasformarlo in servizio richiede però domanda reale, personale, sicurezza, manutenzione e un modello economico. un modello economico.
Hospitality e ricavi premium
Il progetto prevede 36 skybox da 16 posti, per un totale di 576 spettatori, oltre a bar, cucine, lounge e spazi con vista sul campo. Queste aree puntano a far crescercere il ricavo medio per spettatore e a offrire prodotti differenti a imprese, partner e sponsor.
La lezione gestionale non è riservare sempre più metri quadrati al pubblico premium. È costruire un’architettura dei ricavi: biglietteria, ospitalità, ristorazione, sponsorizzazioni, eventi e servizi devono avere target, prezzo, standard operativi e responsabilità chiare.
Nei centri fitness lo stesso ragionamento può essere tradotto in membership differenziate, small group, recovery, consulenza, aree business o servizi aziendali. La differenza è che ogni livello deve produrre un’ed esperienza riconoscibile, senza peggiorare quella dell’utente base.
Accessibilità come requisito di progetto
I 672 posti previsti per spettatori con disabilità non sono un elemento accessorio. Percorsi, visibilità, servizi igienici, vie di esodo, segnaletica e assistenza devono essere progettati come un sistema unico. Il decreto tecnico per gli impianti funzionali a Euro 2032, pubblicato in Gazzetta Ufficiale il 10 febbraio 2026, disciplina sicurezza, accessibilità ed esercizio degli stadi interessati.
Per qualsiasi gestore sportivo, l’insegnamento è concreto: l’accessibilità non si risolve con un singolo adeguamento. Va verificato l’intero viaggio della persona, dall’arrivo e dal parcheggio fino all’ingresso, alla fruizione del servizio e all’uscita in condizioni ordinaire o di emergenza.
Sostenibilità: 5.300 metri quadrati di fotovoltaico
Il progetto comprende oltre 5.300 metri quadrati di pannelli fotovoltaici integrati e il recupero delle acque piovane. Sono scelte rilevanti per una struttura che ciò consuma energia nell’illuminazione, negli impianti, nella climatizzazione e nella gestione degli eventi.
L’effetto economico non può essere valutato senza dati su potenza installata, produzione attesa, autoconsumo, manutenzione e profilo orario dei consumi. La direzione, tuttavia, è coerente con la necessità di ridurre costi e volatilità energetica negli impianti sportivi.
LA PALESTRA ha già approfondito il tema del risparmio energetico nelle strutture sportive, ricordando l’importanza di partire da una diagnosi e non dalla singola tecnologia. Fotovoltaico, illuminazione, trattamento dell’aria e produzione di acqua calda devono essere valutati insieme al calendario di utilizzo.
Lavorare senza fermare l’attività
La riqualificazione è prevista per lotti, con largo uso di prefabbricazione e montaggio in cantiere, così da mantenere l’impianto utilizzabile durante le competizioni.È una delle parti più interessanti dal punto di vista manageriale.
Intervenire su una struttura attiva richiede una regia che unisca progetto, calendario sportivo, sicurezza, fornitori, comunicazione e piani di emergenza. Il costo della chiusura deve essere confrontato con quello di una lavorazione più complessa per fasi. Non sempre mantenere aperto è la soluzione migliore, ma la decisione deve derivare da scenari misurabili.
Per palestre e piscine che affrontano ristrutturazioni, una sequenza efficace può prevedere zone separate, lavori rumorosi negli orari meno frequentati, percorsi provvisori, aggiornamenti regolari agli utenti e servizi alternativi durante le fasi più critiche.
Spogliatoi, recupero e prestazione
Il progetto include una nuova area squadra con spazi massaggi, percorsi di acqua fredda e ambienti per gli allenatori. In un impanto di alto livello, il backstage atletico è parte dell’infrastruttura produttiva: influenza preparazione, recupero, logistica e sicurezza delle squadre.
Per i centri sportivi italiani, il richiamo al recovery è utile ma va interpretato con prudenza. Aggiungere vasche fredde o tecnologie di recupero non basta. Servono protocolli, igiene, manutenzione, formazione, controllo degli accessi e una chiara distinzione tra servizio fitness e prestazione sanitaria.
Una dashboard per governare l’impianto
Uno stadio aperto tutto l’anno dovrebbe essere valutato con indicatori diversi dalla sola affluenza alle partite. Tra i più utili:
- giorni e ore di utilizzo degli spazi;
- ricavo per evento e per metro quadrato;
- Costo energetico per presenza;
- occupazione e margine delle aree hospitality;
- tempi di ingresso, uscita e gestione delle code;
- segnalazioni relative ad accessibilità e sicurezza;
- manutenzione programmata e guasti imprevisti.
Questi indicatori rendono il progetto verificabile. La retorica dello stadio multifunzionale acquista senso soltanto quando le funzioni hanno un calendario, un responsabile e un conto economico.
Il valore del progetto per il settore italiano
Il Maradona mostra come la riqualificazione di un impianto possa integrare quattro obiettivi: conformità internazionale, accessibilità, sostenibilità e diversificazione dei ricavi. Il possibile impatto positivo non è automatico. Dipenderà da finanziamento, tempi, appalti, gestione operativa e capacità di coordinare gli interessi di Comune, società sportiva, organizzatori, sponsor e cittadini.
La valutazione editoriale è che il passaggio da contenitore di eventi a piattaforma urbana sia la direzione più promettente per molti impianti italiani. Non significa trasformare ogni centro in un luogo commerciale indistinto, ma aumentare l’utilizzo mantenendo coerenza sportiva e qualità del servizio.
Euro 2032 offre una scadenza e uno standard. Il vero successo si misurerà però dopo il torneo: nei giorni di apertura, nei costi controllati, nell’accessibilità effettiva e nella capacità dell’impianto di produrre valore per la città durante tutto l’anno.
